Новые трассы, мосты и обходы: какие дороги строят и ремонтируют в Казахстане

В Казахстане продолжается масштабное обновление республиканской дорожной сети в рамках трехлетнего плана развития автодорожной отрасли на 2026–2028 годы. Работы охватывают тысячи километров трасс по всей стране, передает агентство Kazinform.

каток транспорт

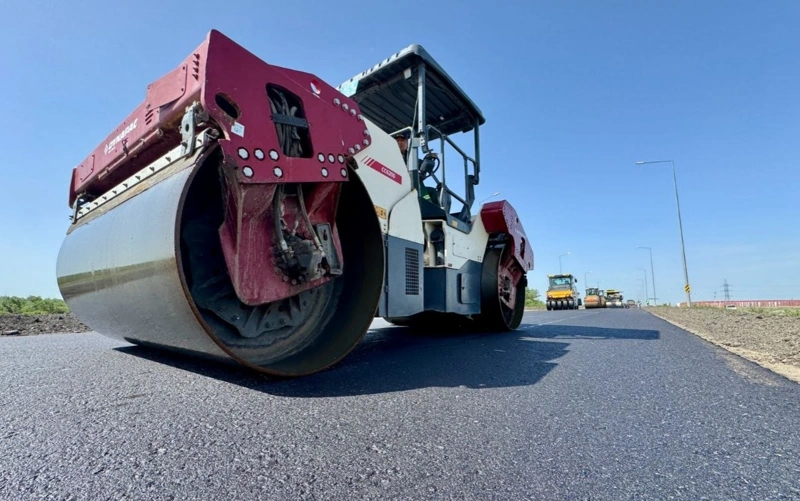

Фото: Минтранспорта РК

— В текущем году дорожными работами охвачено порядка 8,9 тыс. км республиканских автодорог, что является одним из самых высоких показателей за последние годы. В целом по стране охвачено более 11 тыс. км автодорог всех уровней. Работы ведутся по нескольким направлениям: реконструкция международных транспортных коридоров, капитальный и средний ремонт, а также строительство новых магистралей, — сообщает Министерство транспорта.

Проекты:

  • Реконструкция автомобильной дороги II технической категории «Кызылорда — Жезказган» началась в апреле 2025 года. В Кызылординской области все 192 км завершены и открыты для проезда. В Улытауской области на 208 км работы по реконструкции продолжаются, завершение намечено на 2027 год. Сейчас там работают 6 асфальтобетонных заводов, более 600 единиц различной техники и 1011 человек.
  • На проекте «Актобе — Улгайсын» (28 км) с июня 2024 года были задействованы 102 единицы техники и 115 человек, сегодня уже подключены 368 единиц техники и 499 технических специалистов. По итогам 2025 года открыто движение по одной полосе с асфальтобетонным покрытием.
  • На строительстве нового моста через реку Иртыш работают 290 работников и 86 единиц техники. Мост будет состоять из мостового перехода и подходов к нему общей протяженностью более 2,7 км.
  • На автодороге «Усть-Каменогорск — Рахмановские ключи», имеющей важное значение для развития туризма, ведутся работы по обустройству дорожного покрытия и строительству мостов. В реализации проекта участвуют 135 работников и 65 единиц техники.
  • По проекту «Петропавловск — граница РФ на Курган» в 2024 году открыто движение на участке 15,3 км из 30,2 км общей протяженности дороги. Завершение проекта и ввод в эксплуатацию планируется на август.
  • На обходе Атырау протяженностью 27 км задействованы 66 единиц техники и 109 рабочих. Устроено 914 тыс. м³ земляного полотна из 1 503 тыс. м³, ведется строительство двух мостов и двух путепроводов.

В рамках плана до 2030 года предусмотрена реализация следующих крупных проектов:

• «Кызылорда — Актобе»:

  • «Кызылорда — Саксаульский» — 462 км;
  • «Актобе — Улгайсын» — 234 км;
  • «Улгайсын — Саксаульский» — 312 км;
  • «Бейнеу — Саксаульский» — 800 км.

• «Центр — Запад (Астана — Иргиз)» — 896 км.

• «Жезказган — Караганда» — 572 км.

Обходы крупных городов:

  • обход Сарыагаша — 102 км;
  • обход Кызылорды — 26 км;
  • обход Рудного — 17 км.

В настоящее время реализуются проекты среднего и капитального ремонта 126 участков автодорог общей протяженностью 4 тысячи км. Завершить работы планируется в 2026–2027 годах.

Из общего объема:

  • капитальным ремонтом охвачено 321 км;
  • средним ремонтом — более 3,6 тысячи км.

Ключевые маршруты:

  • «Жезказган — Петропавловск»;
  • «Алматы — Шелек — Хоргос»;
  • «Атырау — Уральск»;
  • «Жанаозен — Кендирли — граница Туркменистана»;
  • другие участки республиканской дорожной сети.
