ТЭЦ Тараза остается в «красной зоне»: готов ли город к зиме
На станции завершили ремонт котлов и турбин, а за несколько лет уровень ее износа снизился с 75 до 66%. Как предприятие восстанавливают после истории с хищениями и что делают для обновления городской системы теплоснабжения, выяснял корреспондент агентства Kazinform.
В Таразе начинают подавать тепло. С 8 октября подключают социальные объекты, а с 12 октября — жилые дома. По графику акимата, за пять календарных дней отопление должны запустить в 1 439 многоквартирных домах. После запуска отопления результаты летних ремонтных работ предстоит проверить в условиях повседневной эксплуатации и зимних нагрузок.

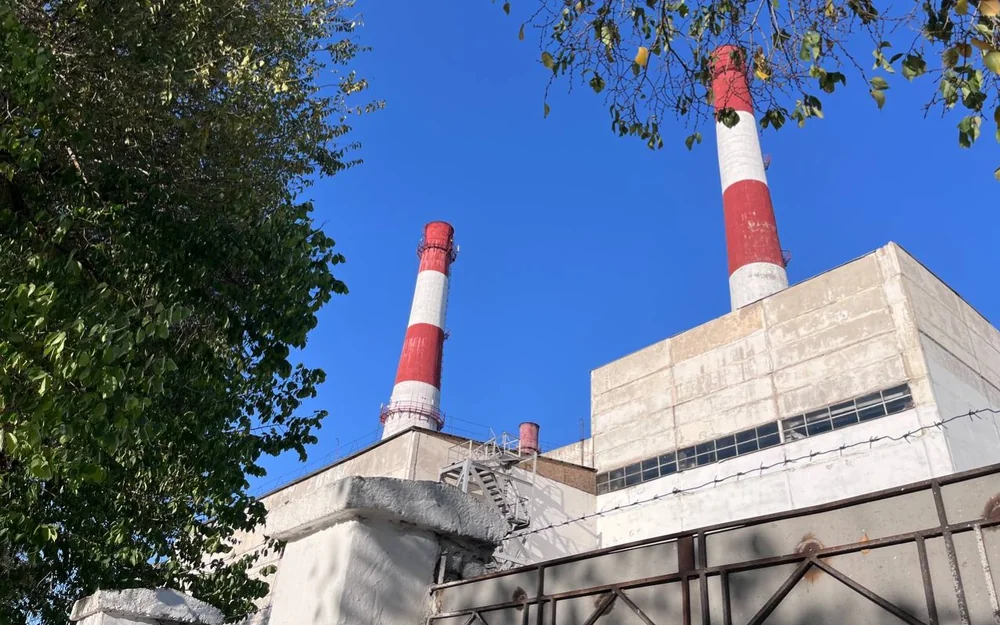

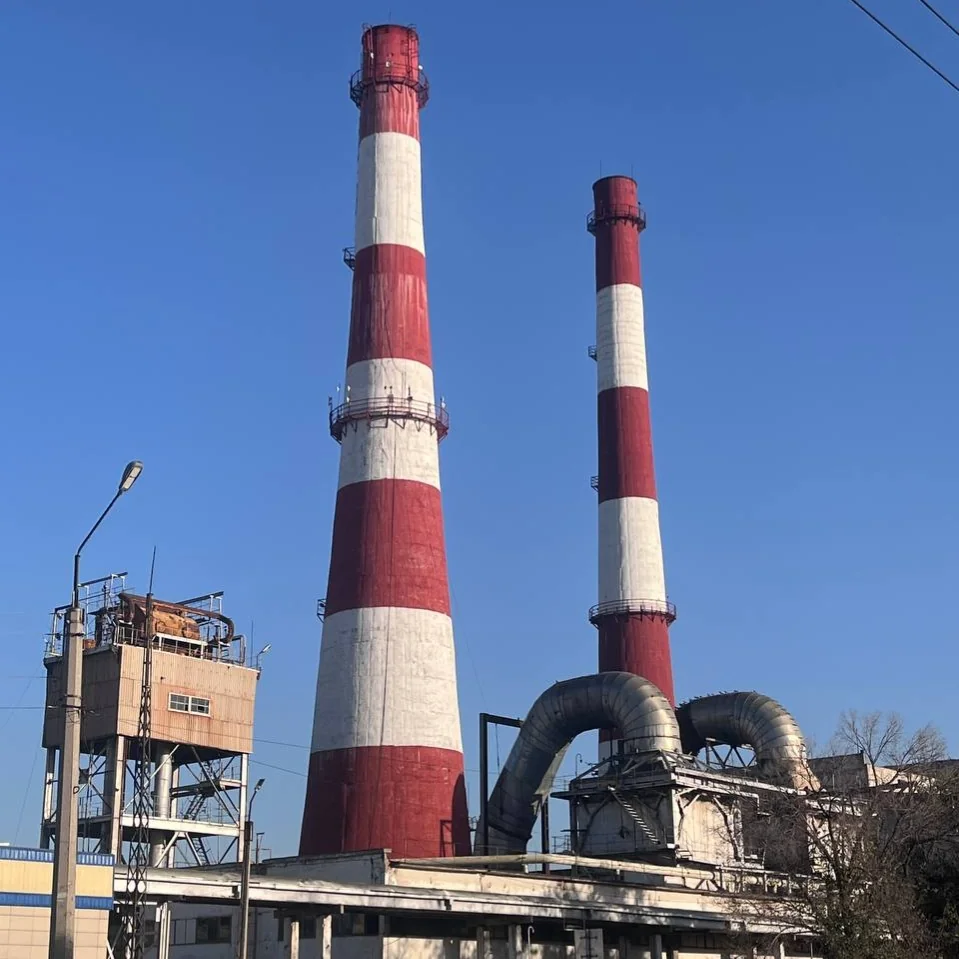

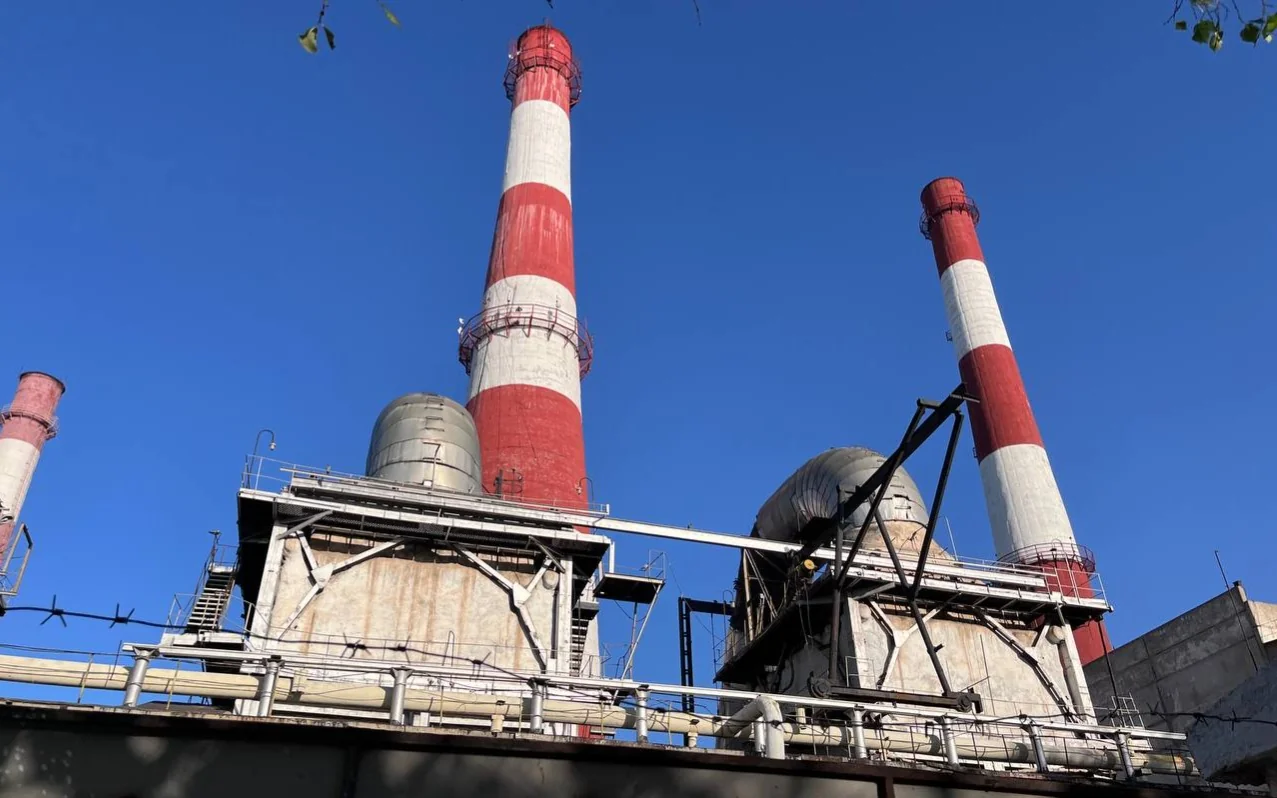

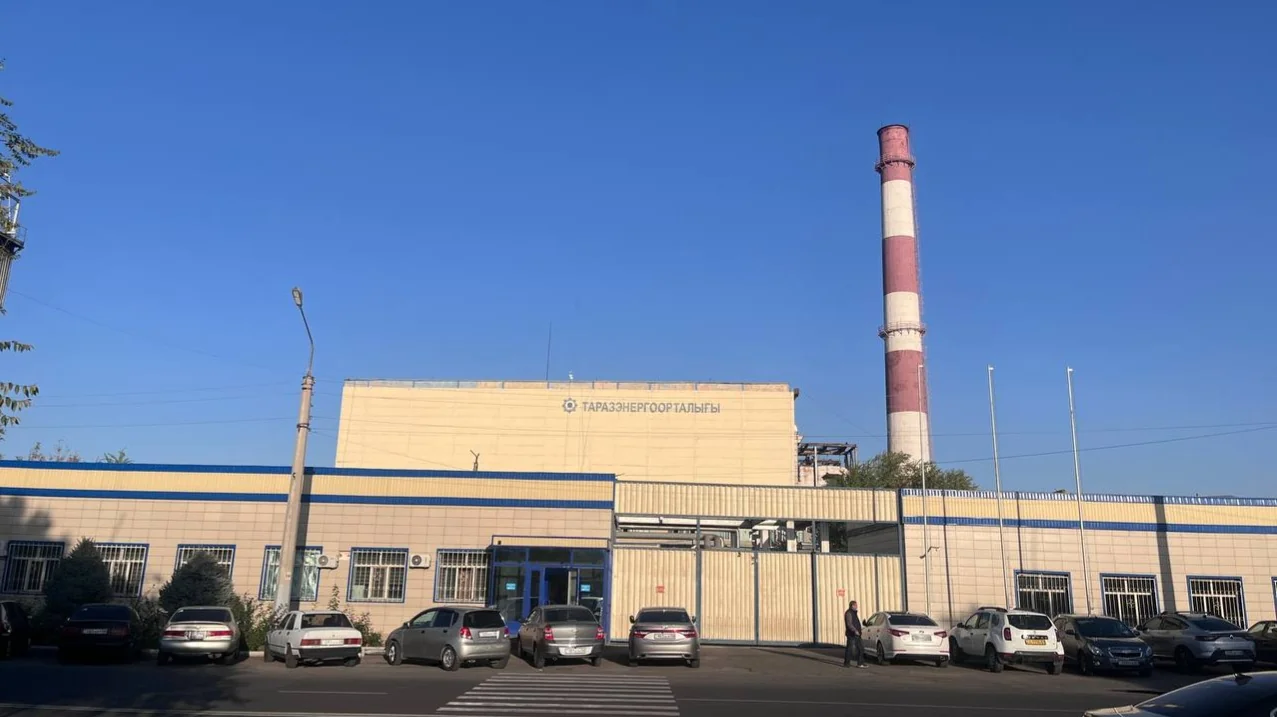

Один из основных источников тепла для города — ТЭЦ-4 АО «Таразэнергоцентр». Станцию ввели в эксплуатацию в 1963 году. Сегодня, по данным Минэнерго, ее износ составляет 66%, а часть оборудования продолжает работать после продления первоначального срока службы. При этом проблемы предприятия связаны не только с возрастом оборудования: инвестиции, которые должны были пойти на его обновление, в свое время оказались в центре уголовного дела.
Деньги на ремонт и история хищений
В 2018 году предприятие передали в доверительное управление частной компании. Договор предусматривал ремонт и реконструкцию основного оборудования, а также сохранение условий труда. По данным Агентства по финансовому мониторингу, вместо предусмотренных инвестиций использовалась схема вывода средств через подконтрольные компании.
В материалах расследования фигурировали договоры на несуществующие услуги по капитальному ремонту и фиктивные поставки. Работы, за которые сторонние компании получали оплату, выполняли бригады самой ТЭЦ. При этом в отчетности по тарифной смете и инвестиционной программе отражались расходы по фиктивным договорам.
История затронула и платежи потребителей. Регулятор установил, что предприятие не выполнило мероприятия тарифной сметы и инвестиционной программы примерно на 600 млн теңге. Для возврата этих средств ввели временный компенсирующий тариф, в связи с чем стоимость теплоснабжения для всех потребителей снизили на 15%.
В июне 2025 года АФМ сообщило о возврате государству 100% акций «Таразэнергоцентра». Общий ущерб государству и предприятию оценили в 4,3 млрд теңге. Восемь фигурантов дела получили сроки от трех до 13 лет.
После возвращения предприятия государству на станции отремонтировали несколько котлов и обновили турбогенераторы. Наряду с плановыми работами потребовалась замена трансформатора, сгоревшего в январе 2025 года. Глава предприятия Жумабек Булекбаев публично рассказывал, что новый трансформатор приобрели за 360 млн теңге из бюджета и запустили в июне.
С чем станция входит в сезон
В нынешнем году ремонтные работы продолжились. К сезону 2026–2027 годов капитально отремонтировали один котел, провели текущий ремонт еще пяти котлов и двух турбин. Как сообщили в Министерстве энергетики, все запланированные работы завершили в срок.
На ремонтную кампанию потратили в общей сложности 321 млн теңге. В инвестиционной программе на 2026 год ведомство отдельно указало ремонтные работы на 95,4 млн теңге. Подготовку отслеживают Минэнерго и областной акимат, проблемные вопросы рассматривают на республиканском и местных штабах.
Вице-министр энергетики Ержан Ертаев отдельно остановился на динамике состояния станции. По его словам, за период с 2022 по 2026 год износ ТЭЦ снизился с 75 до 66%. Несмотря на положительную динамику, станция по-прежнему остается в «красной зоне». Вместе с тем число технологических нарушений сократилось.
За январь–август 2025 года на ТЭЦ зарегистрировали семь таких случаев: три отказа первой степени и четыре — второй. Аварий за этот период не было. За аналогичный период 2026 года зафиксировали только один отказ второй степени.
Эксплуатация оборудования с истекшим нормативным сроком службы продолжается на основании заключений специализированных экспертных организаций о возможности продления его ресурса. В министерстве рассказали, что такие заключения получены по всем агрегатам с истекшим сроком службы. Ежегодные ремонты поддерживают их работоспособность, а замена оборудования остается следующим этапом обновления станции.
Сейчас располагаемая тепловая мощность ТЭЦ составляет 516 Гкал в час при установленной мощности 658 Гкал в час. На случай вывода основных агрегатов в ремонт предусмотрен резерв.
— В случае вывода основного оборудования в ремонт в течение 4–5 часов включается резервное оборудование, — отметил Ержан Ертаев.
На станции есть и резервное топливо — мазут. В министерстве заверили, что его запас соответствует нормативным требованиям. При этом готовность резервов необходимо поддерживать на протяжении всего отопительного сезона.
Финансовое положение предприятия остается еще одним фактором, влияющим на его работу. В начале сентября QazaqGaz Aimaq сообщило о задолженности «Таразэнергоцентра» за газ в размере 1,85 млрд теңге.
Обновление за пределами ТЭЦ

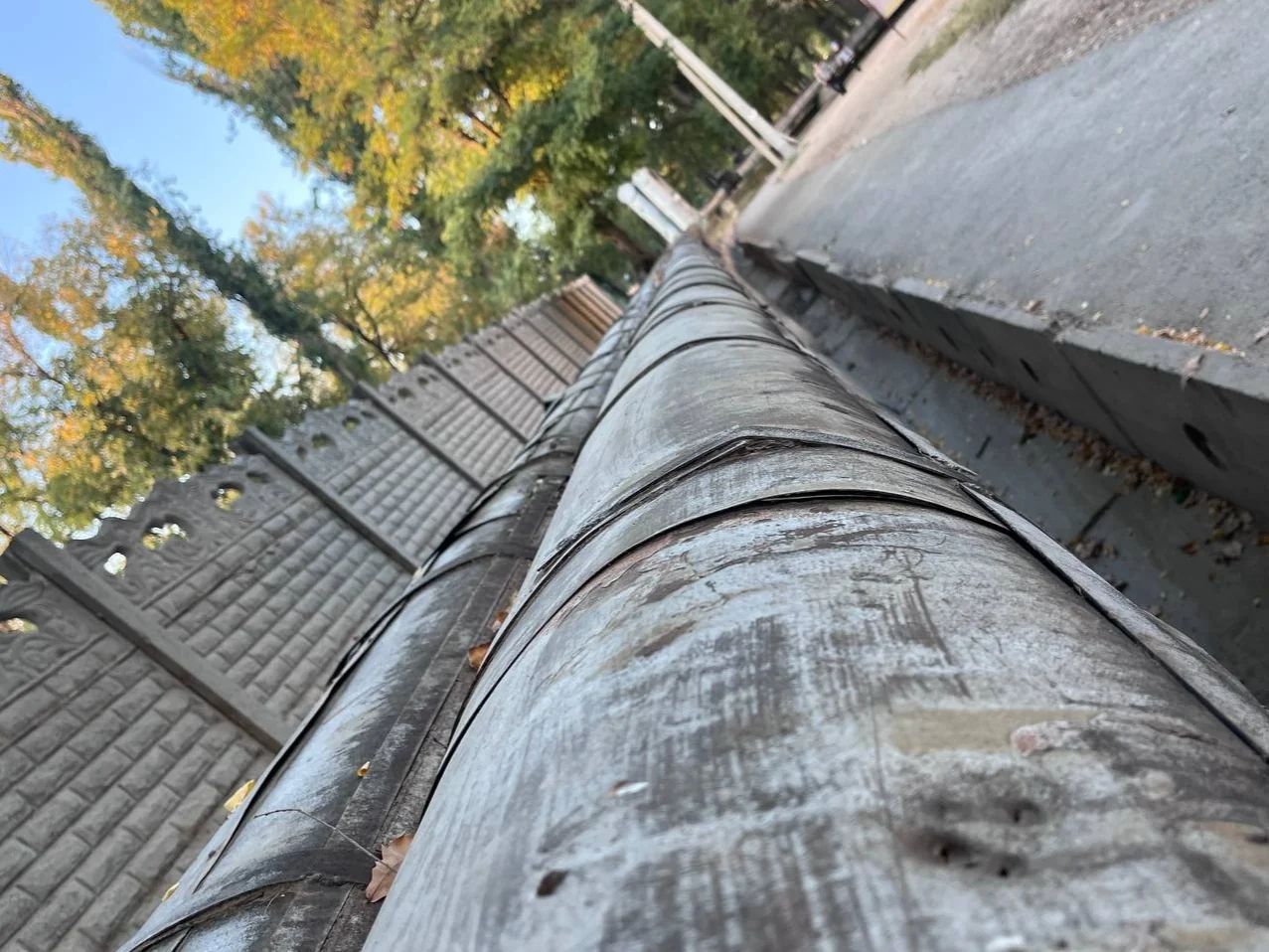

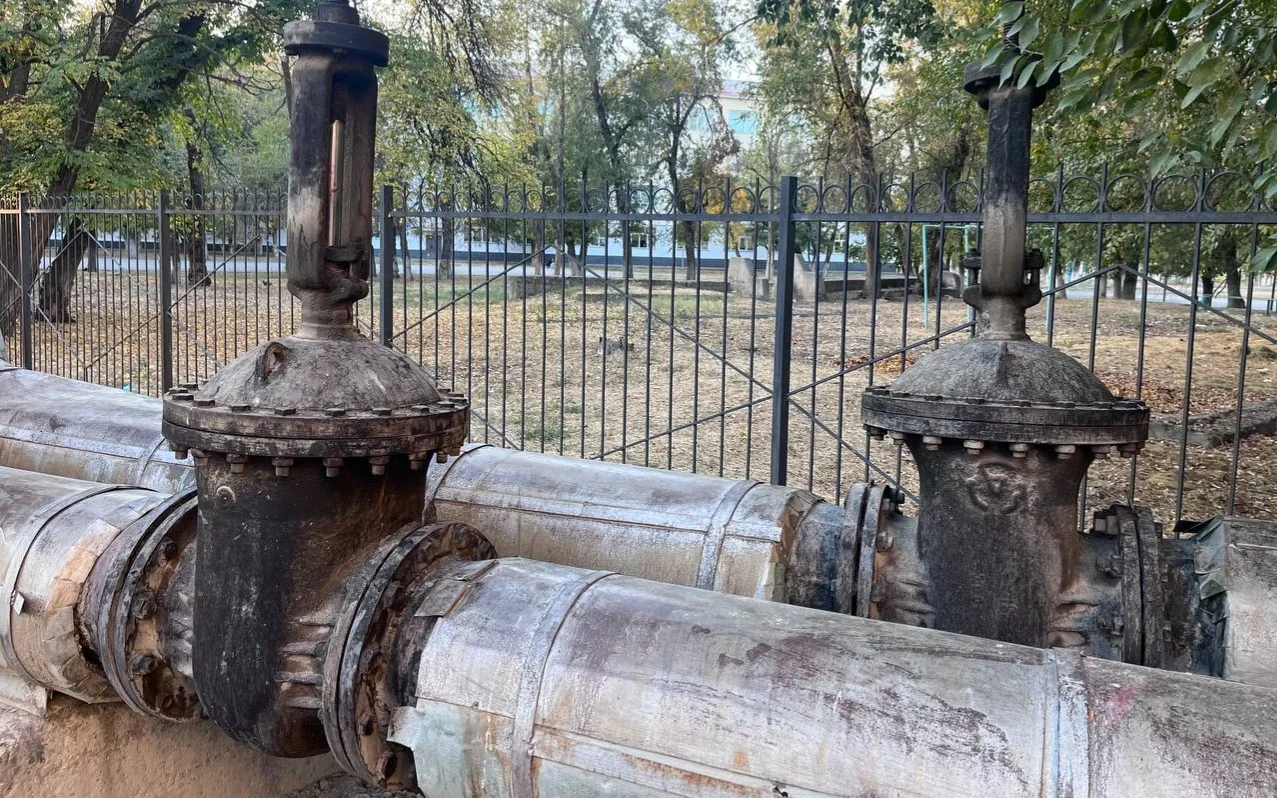

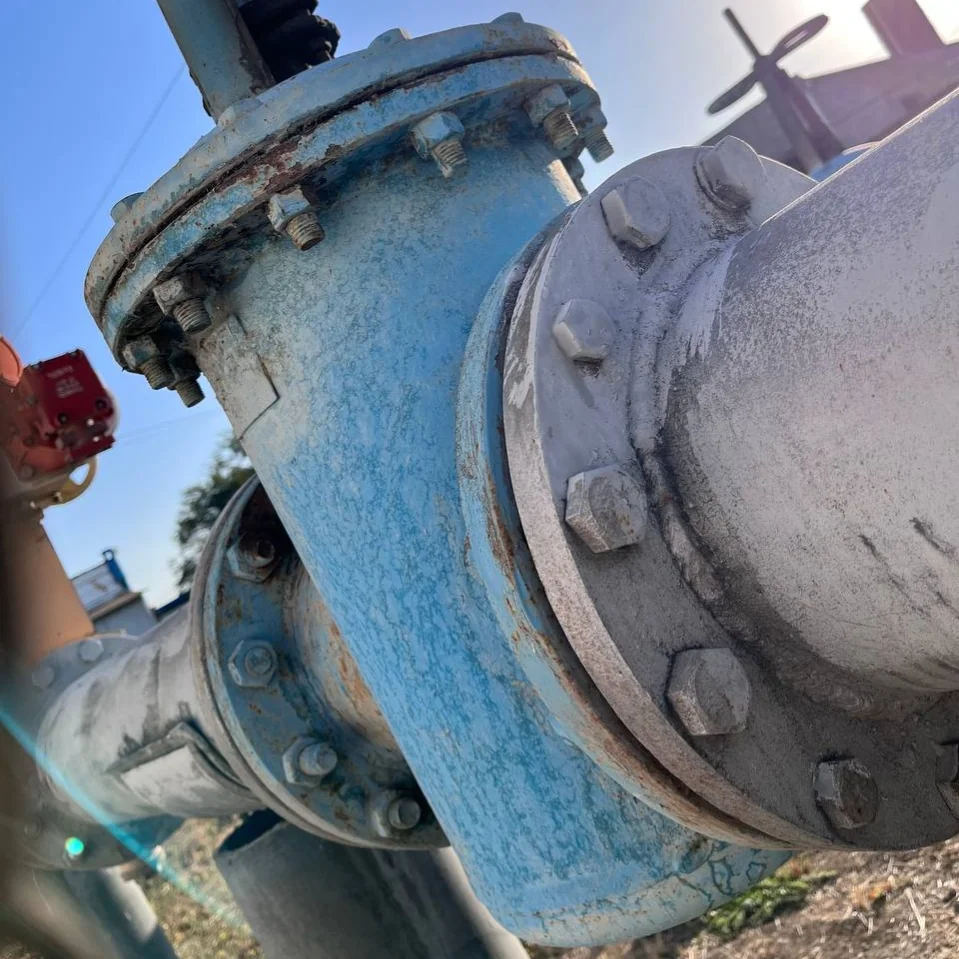

Одновременно в Таразе обновляют инфраструктуру, по которой тепло поступает от станции к потребителям. По данным управления энергетики и ЖКХ, озвученным летом, износ теплосетей Жамбылской области составлял 53%. На 2026 год в регионе запланировали ремонт 17,4 километра трубопроводов за 5,3 млрд теңге.
В областном центре одним из крупных проектов стала реконструкция магистрали М-3. По ней тепло поступает к жителям проспекта Жамбыла, улиц Конаева и Сейфуллина. Работы начались в 2025 году. На их продолжение в нынешнем году предусмотрели 1,1 млрд теңге из республиканского и областного бюджетов.
Летом ход ремонта ТЭЦ и реконструкции М-3 проверяли во время рабочей поездки первого заместителя Премьер-министра Нурлыбека Налибаева. К концу августа областное управление сообщало о завершении реконструкции участка магистрали длиной 750 метров. Тогда же подходила к завершению замена 499 метров сетей в микрорайоне Самал и 820 метров — в микрорайоне Алатау.
Обновление внутриквартальных сетей этих микрорайонов рассчитано на два года. Весной акимат объявил о реконструкции 12,1 километра трубопроводов стоимостью 1,2 млрд теңге с продолжением работ в 2027 году. Таким образом, часть запланированных работ перейдет на следующую ремонтную кампанию.
Расширение планируют и на другом теплоисточнике «Таразэнергоцентра» — районной котельной РК-4. В управлении энергетики и ЖКХ сообщали о планах установить дополнительный котел за 1,8 млрд теңге. Этот проект должен увеличить возможности теплоснабжения города, пока на ТЭЦ продолжают поддерживать работоспособность действующих агрегатов.
Позитивный прогноз жителям дают и в Правительстве. К началу октября Жамбылскую область назвали в числе регионов, выполнивших поставленную задачу по обеспечению готовности теплоисточников и сетей.
Для Таразской ТЭЦ следующим этапом после завершения ремонтов станет пересмотр категории риска. Еще в мае Минэнерго планировало вывести пять остававшихся в «красной зоне» станций из нее до конца 2026 года. Вице-министр энергетики Ержан Ертаев подтвердил, что ТЭЦ-4 в Таразе входит в их число.
Снижение уровня износа и числа технологических отказов создает предпосылки для пересмотра категории риска станции. Однако окончательную оценку готовности ТЭЦ и городской системы теплоснабжения даст предстоящий отопительный сезон. Именно зимой станет ясно, насколько эффективными оказались проведенные ремонты и сможет ли предприятие стабильно работать под повышенной нагрузкой.
Ранее мы рассказывали о возврате 100% акций «Таразэнергоцентра» государству после дела о хищениях. Отдельно писали о планах обновления теплоснабжения Тараза.
В этом сезоне проблемы с запуском отопления возникли в других городах. В Караганде часть жителей сообщала о холодных квартирах, хотя тепло уже довели до всех домов. В Семее подготовка сетей задержалась из-за несвоевременной поставки оборудования.
25 многоэтажек в Павлодаре остаются без подключения к отоплению.
