Талдыкорган обновил изношенную теплосеть, от которой зависят 246 крупных объектов

Один из наиболее изношенных участков теплосетей Талдыкоргана полностью подготовили к новому отопительному сезону. Реконструкция должна снизить риск аварий и перебоев с подачей тепла зимой, передает агентство Kazinform со ссылкой на проектный офис МЭКС.

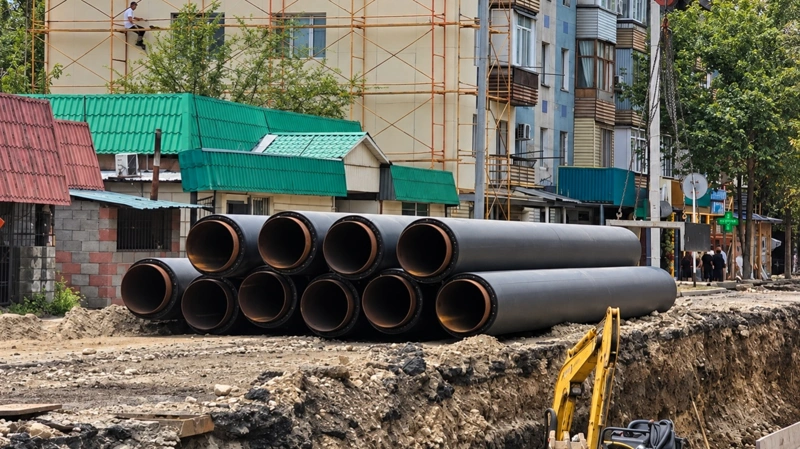

теплосети МЭКС
Фото: проектный офис МЭКС

На улице Жансугурова заменили 3,5 км трубопровода, который эксплуатировался с 1980 года и был изношен на 61%. От работы этой магистрали зависит теплоснабжение 246 объектов — 66 многоквартирных и 136 частных домов, а также школ, детских садов и медицинских учреждений.

Стоимость проекта составила 6,8 млрд теңге. Работы провели в рамках Национального проекта «Модернизация энергетического и коммунального секторов». Обновленный участок входит в программу поэтапной реконструкции основной тепломагистрали города.

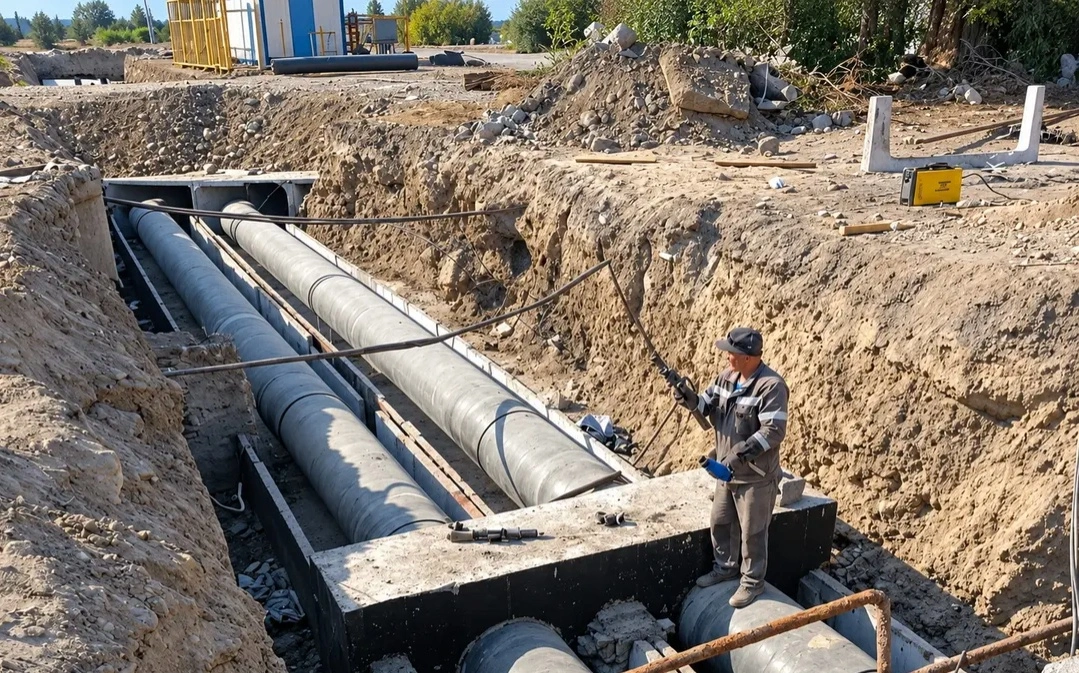

Талдыкорган обновил изношенную теплосеть, от которой зависят 246 крупных объектов
Фото: проектный офис МЭКС

После модернизации на участке внедрили систему дистанционного контроля состояния изоляции. Она позволяет выявлять возможные повреждения на ранней стадии и предупреждать серьезные неисправности.

Параллельно в Талдыкоргане продолжается реконструкция еще одного километра теплосетей по улице Биржан Сал. Готовность объекта составляет 86%, завершить работы планируют до начала отопительного сезона. После запуска обновленная сеть обеспечит более надежным теплоснабжением еще 189 объектов.

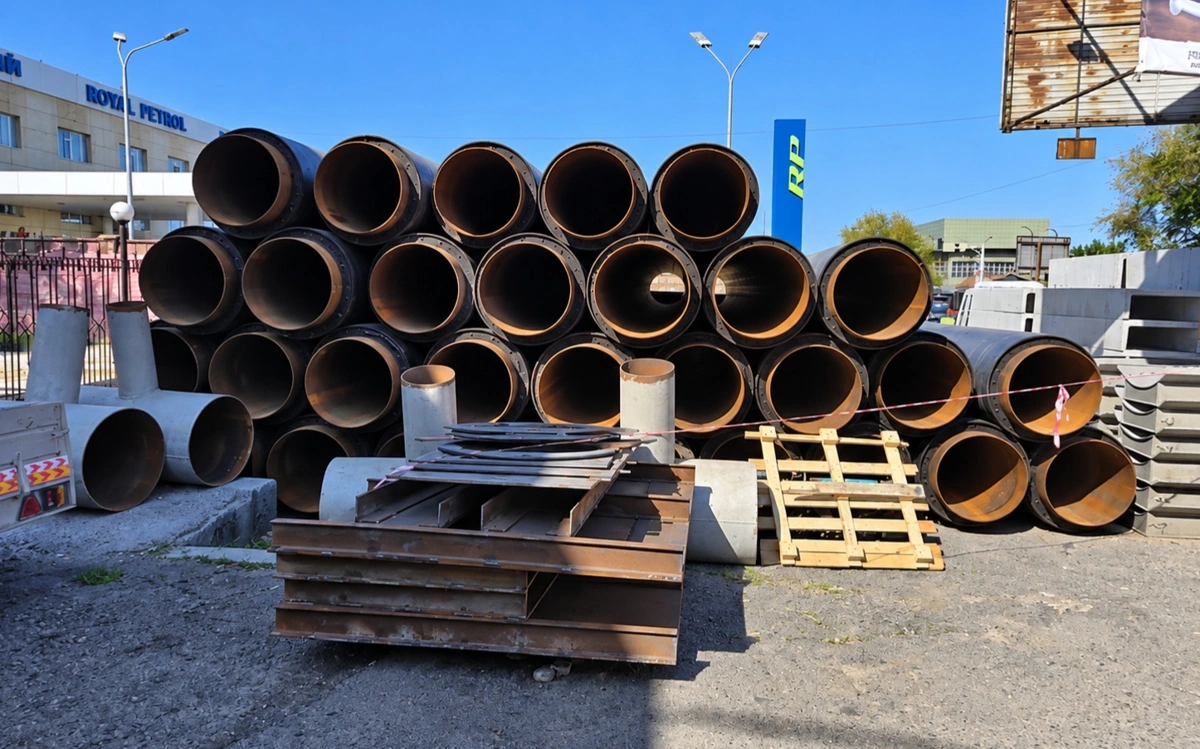

ремонт теплосетей
Фото: проектный офис МЭКС

В общей сложности два проекта охватывают 435 городских объектов. Модернизацию основной тепломагистрали Талдыкоргана продолжат в 2027–2028 годах, всего предусмотрено обновление 8,7 км магистральных сетей.

Ранее Kazinform сообщал, что в Таразе завершили основные работы по модернизации 4,5 км теплосетей в рамках МЭКС. Обновленные участки должны повысить надежность теплоснабжения в предстоящий отопительный сезон.

Напомним, по Нацпроекту МЭКС в Казахстане сформировано 347 проектов на общую сумму 839 млрд теңге. По 77 из них уже начались строительные работы и закуп оборудования. Подробнее читайте здесь.

Ранее Премьер-министр Олжас Бектенов поручил завершить все запланированные ремонтные кампании в рамках МЭКС до конца 2026 года.
