Кокшетау ждет газ из Астаны: магистраль планируют построить к концу 2029 года
Пока жители большей части Акмолинской области продолжают топить печи углем и пользоваться газовыми баллонами, чиновники обозначили новый срок газификации региона. Магистральный газопровод «Ишим – Астана» планируют ввести в эксплуатацию к концу 2029 года, передает корреспондент Kazinform.
Проект должен охватить более 480 тысяч новых потребителей.
Как было озвучено на совещании по вопросам газификации Акмолинской области, теперь голубое топливо дойдет до Кокшетау из Астаны, а не как планировалось ранее из Российской Федерации. Магистральный газопровода «Ишим — Астана» пройдет по территории Акмолинской области и СКО и соединиться с газопроводом из соседнего государства.
На сегодняшний день в Акмолинской области природным газом обеспечены лишь 26 населенных пунктов пристоличного региона — от первого этапа магистрального газопровода «Сарыарка». Это 226 тысяч жителей, или 29%, в Аршалынском и Целиноградском районах и городе Косшы. Жители остальных регионов по большей части вынуждены пользоваться газбаллонами.
— Впереди следующий важнейший этап — строительство газопровода «Ишим — Астана», который продолжит магистраль «Сарыарка» на север страны. Этот шаг расширит газификацию области в направлении Кокшетау и создаст условия для подключения свыше 480 тысяч новых потребителей в 337 населенных пунктах. В результате мы ожидаем масштабного роста уровня газификации области — с нынешних 29% до 85%, — отметил на заседании аким Акмолинской области Марат Ахметжанов.
Согласно ТЭО, трасса магистрального газопровода охватит шесть регионов области: Шортандинский, Аккольский, Буландынский, Бурабайский и Зерендинский районы, а также город Кокшетау. Также в проработку дополнительно включены четыре региона — город Степногорск, Астраханский, Сандыктауский районы и район Биржан сал.
Газоснабжение должно решить сразу несколько проблем. У людей исчезнет необходимость заготавливать уголь и ежедневно топить печи, появится возможность отказаться от бытовых газовых баллонов, полностью исключив связанные с ними риски. Перевод с угля и мазута на природный газ сократит выбросы дыма, уменьшит объемы золы, улучшит качество воздуха в населенных пунктах и в два раза сократит текущие расходы. Одновременно будет предусматриваться возможность перевода на газ 56 котельных, 301 школу, 16 больниц и 328 других объектов соцкультбыта.
Особое значение газификация имеет для дальнейшего развития Кокшетау. Согласно новому проекту генерального плана, к 2050 году численность населения областного центра может достигнуть 500 тыс. человек. Такой рост потребует существенного расширения коммунальной и энергетической инфраструктуры.

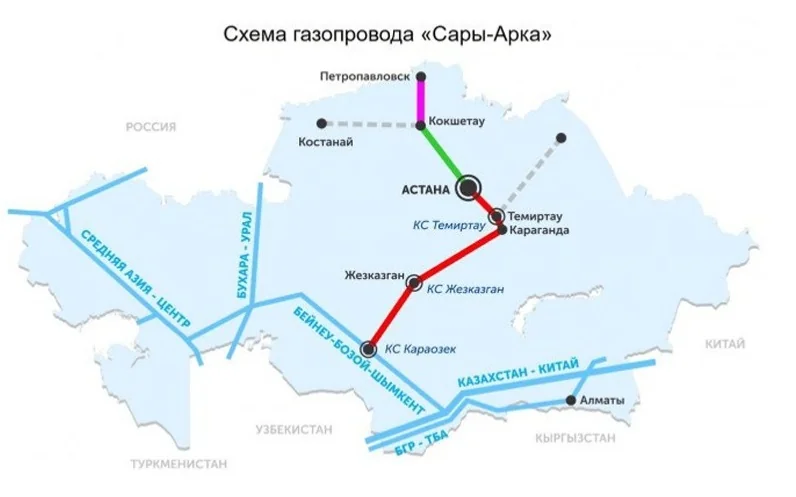

Протяженность участка газопровода «Астана — Кокшетау» составит более 330 километров. Предусматривается строительство компрессорной и автоматизированной газораспределительной станции в Кокшетау. Плановый ввод магистрали намечен на конец 2029 года.
Собравшиеся отметили: в районах и городах области уже сейчас нужно начинать подготовку газораспределительных станций и сетей внутри населенных пунктов.
Председатель правления «АстанаГаз КМГ» Ельдар Ваисов объяснил, как будет вестись дальнейшее развитие магистрального газопровода «Сарыарка» в направлении «Астана — Кокшетау — Петропавловск-до границы РФ».
— По территории Акмолинской области основным направлением является участок «Астана — Кокшетау» (II этап проекта). По территории Северо-Казахстанской области рассматриваемый участок «Кокшетау — Петропавловск — до границы РФ» (III этап проекта). При этом гидравлический расчет должен выполняться с учетом перспективного развития территорий и изменения газопотребления до 2055 года, включая развитие населенных пунктов, промышленности, сельского хозяйства, коммунальной и социальной инфраструктуры, — подчеркнул спикер.
Разработку проектно-сметной документации и получение положительных заключений экспертизы по газопроводам-отводам, как было отмечено, необходимо завершить до конца 2027 года.
Ранее сообщалось, что в Жанаозене начался монтаж резервуаров для хранения широкой фракции легких углеводородов и сжиженных углеводородных газов на площадке нового газоперерабатывающего завода.
Также сообщалось, что строительство магистрального газопровода «Ишим — Астана» планируется завершить до конца 2029 года.
