Какие энергообъекты запустят в Казахстане в 2026 году

В текущем году в Казахстане планируется ввод в эксплуатацию 2,64 ГВт мощностей традиционной и возобновляемой энергии, передает Kazinform со ссылкой на Министерство энергетики.

энергетика
Коллаж: Kazinform / Freepik

Реализация этих проектов позволит уже к концу первого квартала 2027 года полностью решить вопрос энергодефицита в стране, а к 2029 году обеспечить выход на устойчивый профицит электроэнергии.

Глава государства на расширенном заседании Правительства отметил, что в прошлом году было импортировано 3,7 млрд киловатт-часов и поручил усилить работу по вводу новых мощностей. В текущем году будут введены 4 парогазовые установки (ПГУ), 2 ветровые электростанции, 4 солнечных электростанции и планируется расширение двух электростанции. Данные энергообъекты будут производить около 16 млрд. киловатт-часов в год.

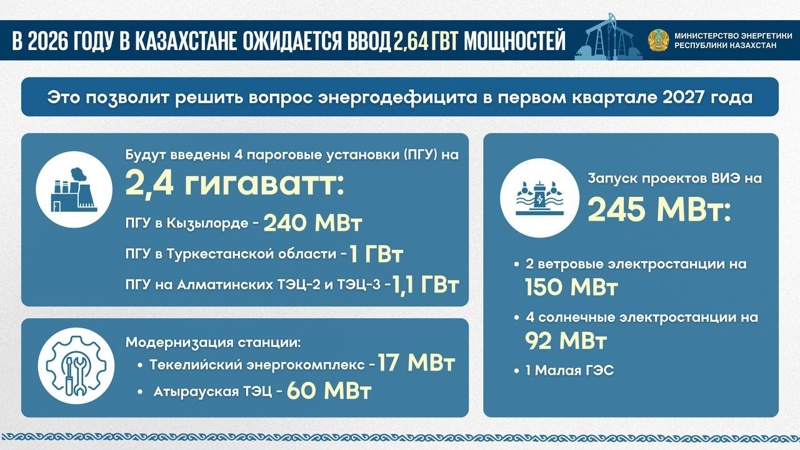

В Казахстане планируется ввод в эксплуатацию 2,64 ГВт мощностей традиционной и возобновляемой энергии
Фото: Министерство энергетики

Ключевой вклад в укрепление энергобезопасности внесут крупные парогазовые установки (ПГУ) на 2,4 гигаватт. В текущем году будет введено 4 пароговые установки, которые обеспечат электроэнергией и теплоснабжением южные регионы. В частности, на стадии пуско-наладочных работ находится ПГУ в Кызылординской области мощностью 240 МВт, а в Туркестанской области продолжается строительство мощного ПГУ на 1 ГВт.

Масштабная модернизация охватила и крупнейший мегаполис страны: на площадках Алматинских ТЭЦ-2 и ТЭЦ-3 возводятся современные ПГУ суммарной мощностью 1,1 ГВт, что обеспечит город надежной и экологичной энергией.

Параллельно с этим точечное усиление региональной генерации ведется на объектах «Текелийского энергокомплекса» (17 МВт) и Атырауской ТЭЦ, где вводится новый турбоагрегат и котел общей мощностью 60 МВт.

Особое внимание уделяется диверсификации энергобаланса за счет «зеленых» технологий. В 2026 году пул возобновляемых источников энергии пополнится рядом значимых объектов на 245 мегаватт.

Будут введены 2 ветровые электростанции в Костанайской области: «Aspan Energo» на 50 мегаватт и «Гиперборея» на 100 МВт.

Ожидается запуск 4 солнечных электростанции суммарно на 92 мегаватт в Мангистауской, Жамбылской, Костанайской областях и Жетысу. Кроме того, в Туркестанской области будет запущена малая ГЭС компании «ТАУЭНЕРГО».
