Жители города переживают, что этой зимой им вновь придется мерзнуть. После аварии, произошедшей в Экибастузе прошлой зимой, в городе провели масштабный ремонт, заменив километры сетей.
На второй тепломагистрали буквально выдавило сальник на стыке со старой трубой. Сами трубы не пострадали, проблему обещают решить завтра в первой половине дня. После этого проведут промывку магистрали.
- 26 сентября при проведении гидравлических испытаний на тепловых сетях по улице Машхура Жусупа был выявлен дефект на сальниковом компенсаторе в тепловой камере 24Л на реконструированном участке магистрального трубопровода №2. В настоящее время ведутся работы по устранению повреждения, - сообщили в ТОО «Экибастузтеплоэнерго».
Повреждение на магистрали устранили, заменив участок трубы. На полную реконструкцию тепломагистралей №1 и 3 только собираются готовить проектно-сметную документацию. Трубы проложены полвека назад, местами металл истончился до 3 миллиметров.

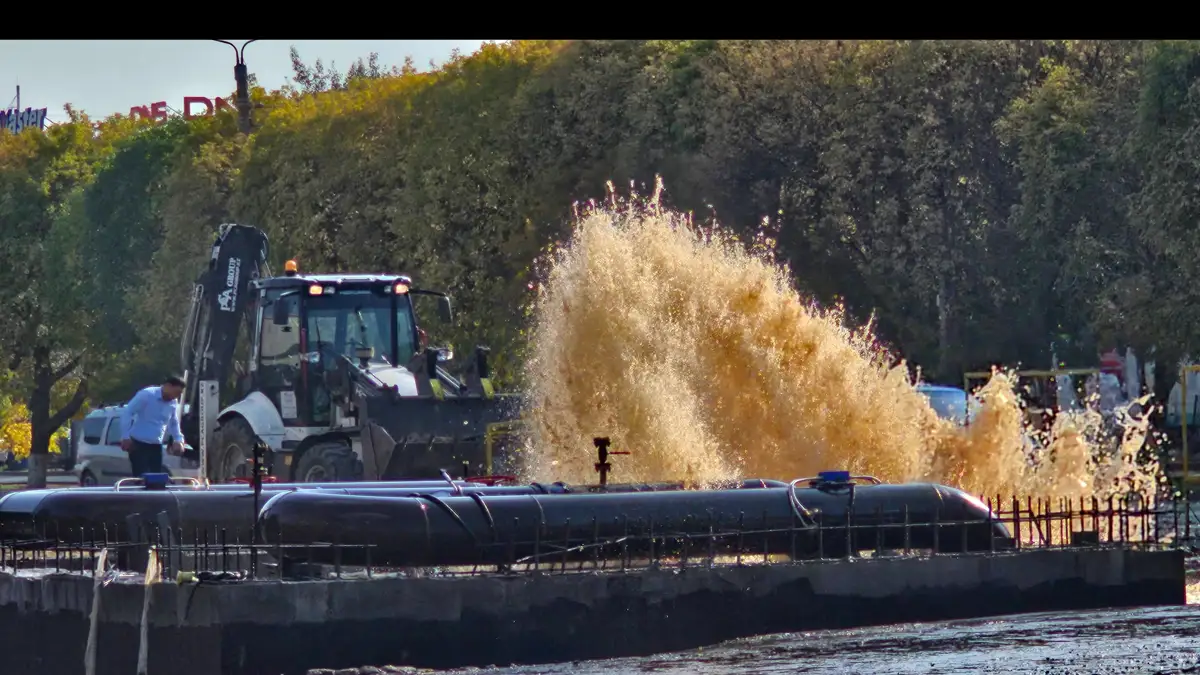

С 26 сентября в городе опять начались гидравлические испытания, теперь – на магистралях №1 и 2 по улице Машхура Жусупа, и магистральном трубопроводе надземного исполнения, проходящего по частному сектору 32 микрорайона. Как раз во время этих испытаний из теплотрассы и забил фонтан, видео с которым разлетелось по соцсетям.
Гидравлические испытания проводились, чтобы выявить слабые места до начала отопительного сезона и исправить проблему в теплое время года, не дожидаясь морозов и не оставляя людей в мороз без отопления. Места соединений старых и новых труб тоже считаются довольно уязвимыми.
Всего после весенних и осенних гидравлических испытаний на сетях теплоснабжения устранено около 390 повреждений. Продолжается замена 14 проблемных участков на внутриквартальных тепловых сетях. При этом, как сообщили в областном акимате, до конца года в Экибастузе решено построить новую магистраль - ТМ 7/1. Это должно устранить разбалансировку системы теплоснабжения города, когда в одном районе – перегрев, а в другом - недогрев.
Тем временем на Экибастузской ТЭЦ продолжается ремонт котлов, работы идут по графику. После ЧС на станции решено было отремонтировать все 10 котлоагрегатов, восемь из них вывели в капитальный ремонт. Последние выйдут из ремонта 31 октября. Как ранее сообщили на станции, это не помешает начать отопительный сезон: имеющихся мощностей хватит, чтобы обеспечить город теплом.
На сегодня из 690 многоэтажек полностью готовы к приему тепла 665 домов. По 25-ти адресам завершается ремонт внутренних систем отопления, промывка и опрессовка систем.
Предварительная дата начала отопительного сезона в городе – 1 октября. Однако многие экибастузцы настроены не слишком оптимистично. В соцсетях люди пишут, что не хватает специалистов и оборудования, и сомневаются в качестве проведенного ремонта.
