Готова ли столичная ТЭЦ-2 к отопительному сезону

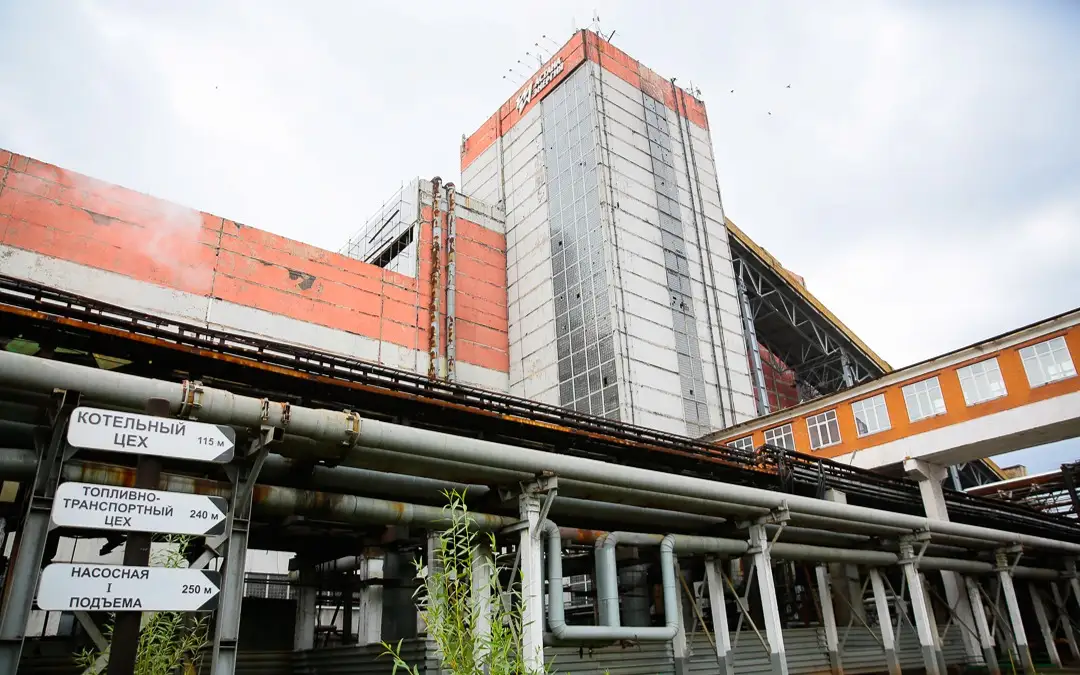

ТЭЦ-2 в Астане завершила масштабные ремонтные работы, включая капитальный ремонт двух котлов и одной турбины, в преддверии отопительного сезона 2024-2025 годов. Об этом передает корреспондент агентства Kazinform.
На сегодня на ТЭЦ-2 установлены 8 энергетических котлоагрегатов, 6 турбоагрегатов и 6 водогрейных котлов.
По словам директора ТЭЦ-2 Уалихана Аскарбекова, ремонт оборудования на станции проводится согласно плану раз в четыре года. В 2024 году капитальные ремонты затронули котлы №1 и №7, а также турбину №4.
— Капитальный ремонт первого котла начался 1 апреля и завершился 1 июля. Ремонт котла №7 стартовал 2 июля и продолжается по сегодняшний день, его завершение планируется на 30 сентября. За исключением этого котла, все ремонтные работы полностью завершены. Станция готова к осенне-зимнему периоду на 98,8%, — сообщил он в ходе пресс-тура.
Руководство ТЭЦ-2 подчеркивает, что хотя основное оборудование постепенно обновляется, для его бесперебойной работы необходимы регулярные капитальные ремонты.
— Станция была введена в эксплуатацию в 1979 году. При своевременных ремонтах котлы могут работать еще 50-60 лет. К примеру, котел №7, введенный в эксплуатацию в 2018 году, является самым крупным в Средней Азии и оснащен уникальной системой естественной циркуляции, — отметил Уалихан Аскарбеков.
Работой котлов управляют машинисты с помощью автоматизированной системы, которая выводит все параметры на монитор: контроль подачи воды, расход пара и другие важные показатели. В случае отключения электричества предусмотрены аккумуляторы, обеспечивающие питание в течение часа, добавил директор ТЭЦ-2.
В АО «Астана Энергия» также сообщили, что из выделенных 2,326 млрд тенге на реализацию инвестпроектов в 2024 году освоено 64%. До конца года планируется провести модернизацию тепловой системы на сумму 830 миллионов тенге.
